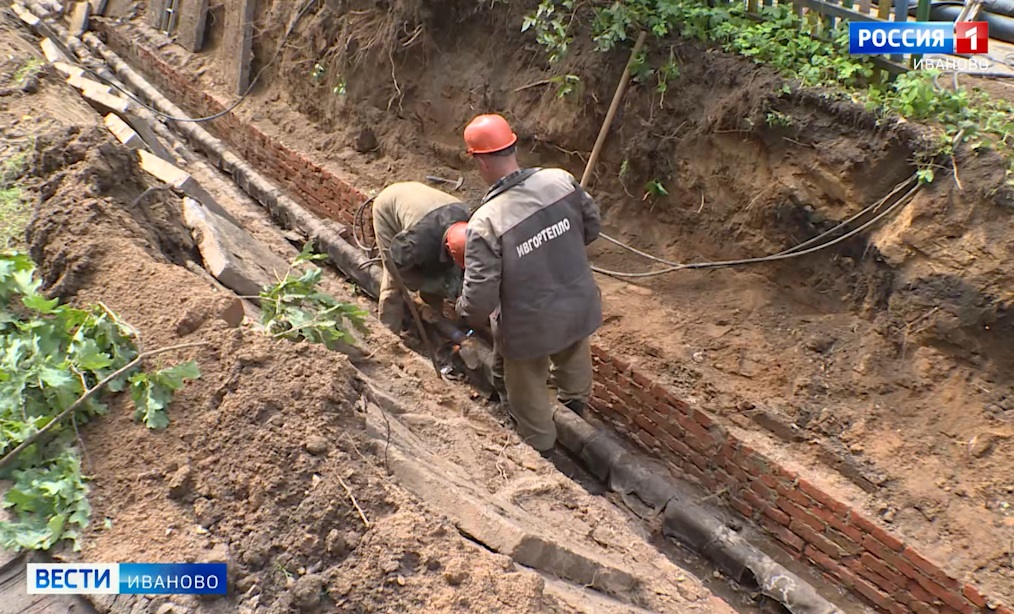

Подготовка к отопительному сезону в Иванове выходит на финальный этап. Капитальный ремонт сетей идет строго по графику и выполнен уже на 70%. Такие показатели сегодня были озвучены на выездном совещании с мэром Александром Шаботинским. Глава города осмотрел несколько объектов, где сейчас ведутся работы. Как отметили тепловики, в этом году ремонтная программа при подготовке к осенне-зимнему периоду глобальная. Она предусматривает перекладку 2,5 километров труб. На некоторых участках замену сетей проводят впервые за полвека. Общая стоимость затрат - 150 миллионов рублей.
"Все мероприятия должны быть завершены в соответствии с установленными сроками, это конец августа-месяца, чтобы успеть провести опрессовку, чтобы успеть подготовить жилой фонд. И пока к "Гортеплу" в тех объемах, которые они осуществляют сегодня ремонтные работы, замечаний нет", - отметил Александр Шаботинский, глава г. Иваново.
